Energiemanagement·21. Oktober 2026·10 Min Lesezeit

Internes Audit nach ISO 50001: Ablauf und Vorbereitung

Mit einem internen Audit nach ISO 50001 prüfe ich, ob mein Energiemanagementsystem die Anforderungen erfüllt und die energiebezogene Leistung verbessert. Dafür brauche ich nachvollziehbare Messdaten, klare Prüfkriterien und unabhängige Auditoren – nicht nur Unterlagen.

Internes Audit nach ISO 50001: Ablauf und Vorbereitung

Ich gehe in 4 Schritten vor:

  1. Audit planen: Ziele, Umfang, Kriterien, Termine und Auditoren festlegen.
  2. Nachweise vorbereiten: Unterlagen, Energieleistungskennzahlen (EnPIs), energetische Ausgangsbasis (EnB) und Daten zu wesentlichen Energieeinsätzen prüfen.
  3. Audit durchführen: Gespräche, Anlagenprüfung und Datenauswertung verbinden; Feststellungen mit Belegen im Bericht festhalten.
  4. Maßnahmen nachverfolgen: Ursachen klären, Verantwortliche und Fristen bestimmen, Wirksamkeit prüfen und Nachweise für die Managementbewertung aufbewahren.

Dabei gilt: Weniger Energieverbrauch allein belegt noch keine bessere energiebezogene Leistung. Ich berücksichtige auch Einflüsse wie Produktionsmenge oder Witterung. Und: <u>Das interne Audit ersetzt weder das externe Zertifizierungsaudit noch das Energieaudit nach EDL-G.</u>

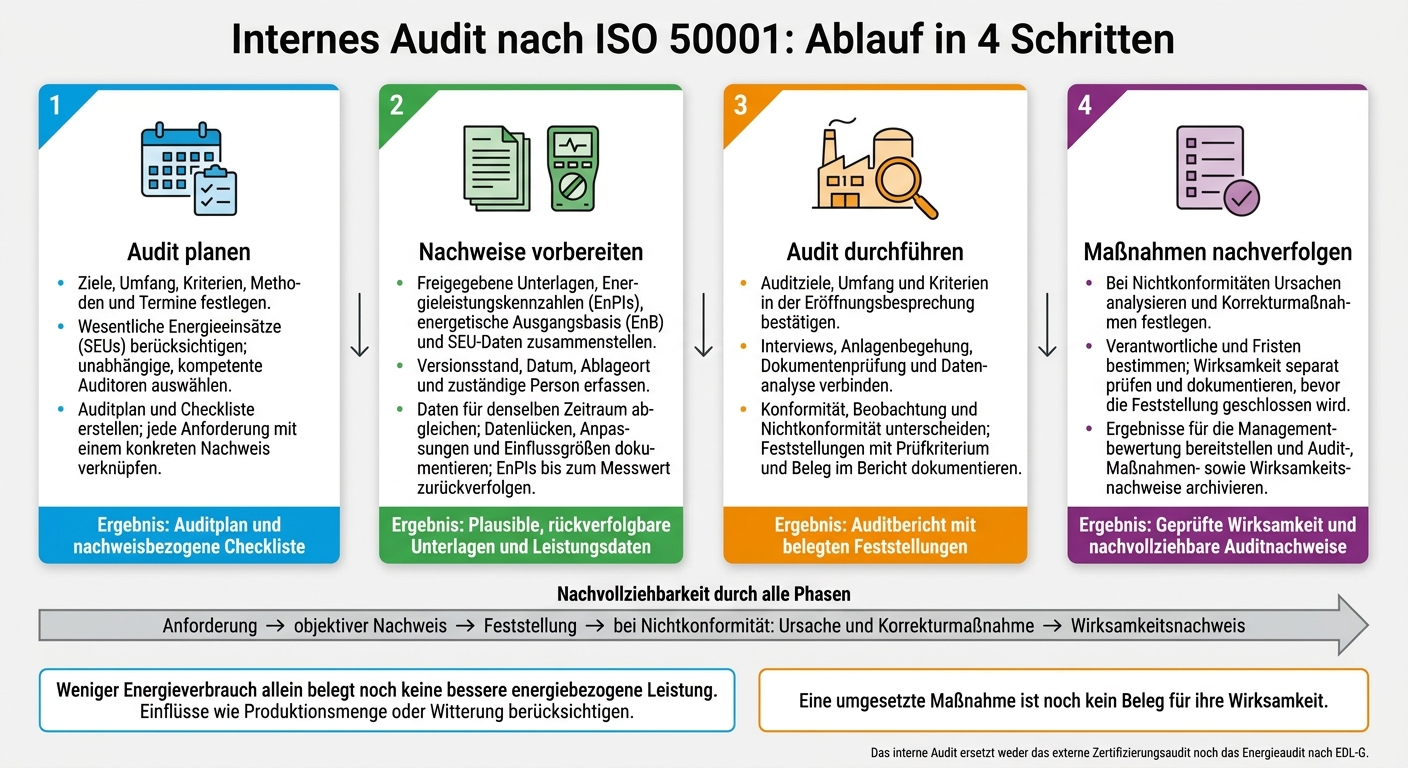

Internes Audit nach ISO 50001: Ablauf in 4 Schritten

Internes Audit nach ISO 50001: Ablauf in 4 Schritten

Schritt 1: Auditumfang festlegen und Auditoren benennen

Auditziele, Umfang, Kriterien und Methoden definieren

Legen Sie fest, welche Standorte, Prozesse und Energiearten das Audit abdeckt. Planen Sie für wesentliche Energieeinsätze (SEUs) ausreichend Prüfzeit ein. Damit steht der Rahmen für den Prüfauftrag – einschließlich Umfang, Kriterien und Methoden.

Element Zweck Festzulegender Prüfinhalt
Auditziele Klären, was das Audit prüfen soll Normkonformität, Wirksamkeit des EnMS, Erreichen der Energieziele und Verbesserung der energiebezogenen Leistung
Auditumfang Organisatorische und räumliche Grenzen festlegen Einbezogene Standorte, Prozesse und Energiearten; wesentliche Energieeinsätze ausdrücklich benennen
Auditkriterien Den Bewertungsmaßstab bestimmen ISO 50001, Energiepolitik, interne EnMS-Verfahren, Energieziele und Zielwerte sowie anwendbare rechtliche Verpflichtungen
Auditmethoden Den Prüfweg festlegen Dokumentenprüfung, Interviews, Datenauswertung und Vor-Ort-Begehungen

Klären Sie bei den rechtlichen Kriterien, welche Pflichten für Ihre Organisation gelten, etwa aus dem EnEfG. Bei mehreren ähnlichen Standorten dürfen Sie begründete Stichproben nutzen. Dokumentieren Sie, warum Sie die jeweiligen Standorte ausgewählt haben. Die wesentlichen Energieeinsätze müssen dabei berücksichtigt bleiben.

Auditprogramm festlegen und unabhängige Auditoren auswählen

Das Auditprogramm legt Verantwortlichkeiten, Häufigkeit, Termine, Methoden und die Aufbewahrung der Nachweise fest. Setzen Sie Prioritäten anhand der energetischen Bedeutung der Prozesse, der Änderungen und der Feststellungen aus früheren Audits.

Unabhängige Auditoren sind die Voraussetzung für belastbare Feststellungen. Wählen Sie Personen mit Kenntnissen zu ISO 50001, zur Auditdurchführung und zur Bewertung von Nachweisen. Können Sie die Unabhängigkeit intern nicht sicherstellen, setzen Sie externe Auditoren ein.

Auditplan und Checkliste vorbereiten

Der Auditplan übersetzt das Auditprogramm in konkrete Abläufe. Er nennt Prozesse, Auditoren, Gesprächspartner, Orte, Zeitfenster und Prüfmethoden. Stimmen Sie die Termine mit Technik, Energiemanagement, Einkauf und Controlling ab.

Sichten Sie vorab frühere Auditberichte, offene Korrekturmaßnahmen, Ergebnisse der Managementbewertung sowie Verfahren und Änderungen am EnMS.

Ordnen Sie die Checkliste den Normabschnitten zu und verknüpfen Sie jede Anforderung mit einem konkreten Nachweis. Prüfen Sie dabei die Vorgaben, deren Umsetzung und die belegte Verbesserung der energiebezogenen Leistung. Nutzen Sie dafür EnPI-Auswertungen mit Bezug zur EnB. Prüfen Sie bei SEUs außerdem Sollwerte, Regelparameter, Wartung und Messdaten.

Lassen Sie bei jeder Prüffrage Platz für die Nachweisquelle und Ihre Feststellung. Im nächsten Schritt stellen Sie die erforderlichen Unterlagen und Leistungsdaten zusammen.

ISO 50001 Internal Auditor Training | Energy Management training | EnMS - building management system

Schritt 2: Unterlagen und Energieleistungsnachweise zusammenstellen

Sobald Auditumfang und Auditplan feststehen, stellen Sie die Belege für die Prüfung zusammen.

Erforderliche Nachweise, Verantwortliche und Prüfmethoden zuordnen

Legen Sie die aktuellen, freigegebenen Unterlagen zentral ab. Erfassen Sie für jeden Nachweis Versionsstand, Datum, Ablageort und zuständige Person. Bewahren Sie Rohdaten getrennt auf, aber sorgen Sie für eine eindeutige Zuordnung.

Sortieren Sie die Nachweise nach Prüffeldern. So lässt sich jeder Auditpunkt direkt einem Normthema zuordnen. Jeder Nachweis muss später mit einer konkreten Feststellung verknüpft werden können.

ISO-50001-Thema Bereitzuhaltende Nachweise Zuständige Funktion Prüfmethode
Energiepolitik und Geltungsbereich Freigegebene Energiepolitik, Systemgrenzen Leitung / Energiemanagement Dokumentenprüfung
Rollen und Verantwortlichkeiten Benennungen, Aufgabenbeschreibungen Leitung / Energiemanagement Interview
Energetische Bewertung und SEUs Verbrauchsanalysen, Energiequellen, SEU-Liste, Betriebsstunden, Lastprofile Energiemanagement / Technik Datenanalyse, Begehung
EnPIs und energetische Ausgangsbasen (EnB) Kennzahlendefinitionen, Berechnungsformeln, EnB-Daten, Anpassungslogik Energiemanagement / Controlling Plausibilitätsprüfung
Energieziele und Aktionspläne Aktionspläne, Zielwerte, Budgets, Umsetzungsnachweise Projektverantwortliche / Controlling Aktenprüfung, Abgleich des Umsetzungsstands
Datensammlung und Überwachung Zählerstände, Leitsystemdaten, Lastprofile, Rechnungen Technik / IT Abgleich der Datenquellen
Messgeräte Zählerverzeichnis, Kalibrier- oder Verifizierungsnachweise Instandhaltung Geräte- und Nachweisprüfung
Betriebssteuerung und Wartung Betriebsanweisungen, Sollwerte, Regelparameter, Wartungsprotokolle Technik / Betrieb Vor-Ort-Abgleich
Beschaffung Energieeffizienzkriterien in Ausschreibungen und Lieferantenbewertungen Einkauf Dokumentenprüfung
Rechtliche und andere Anforderungen Anforderungsverzeichnis und Einhaltungsnachweise Compliance / Energiemanagement Nachweisprüfung
Schulung und Kommunikation Schulungsnachweise, Informationsmaterial, Kommunikationsprotokolle Personal / Energiemanagement Aufzeichnungsprüfung, Interview
Dokumentierte Information Versionen, Freigaben, Zugriffsrechte, Ablage Dokumentenverantwortliche Versions- und Zugriffsprüfung
Frühere Korrekturmaßnahmen Abweichungsberichte, Maßnahmenstatus und Wirksamkeitsnachweise Energiemanagement / Maßnahmenverantwortliche Nachverfolgung

Verwenden Sie durchgehend das Datumsformat TT.MM.JJJJ, das 24-Stunden-Format und die deutsche Zahlenschreibweise.

Datenqualität und Rückverfolgbarkeit prüfen

Gleichen Sie Zählerdaten, Leitsystemdaten und Energierechnungen für denselben Zeitraum ab. Markieren Sie fehlende Messwerte, Datenlücken und abweichende Einheiten. Wenn Sie Ersatzwerte verwenden oder Daten anpassen, kennzeichnen und begründen Sie das.

Prüfen Sie, ob die Kalibrier- oder Verifizierungsnachweise den jeweiligen Messgeräten zugeordnet sind. Berücksichtigen Sie außerdem, wie Produktionsmenge, Witterung oder Belegung die EnPI-Vergleiche beeinflussen. Halten Sie die verwendeten Variablen und Normalisierungsregeln fest. Wenn Sie die EnB ändern, dokumentieren Sie die Begründung und den Berechnungsstand. Weniger Verbrauch allein belegt noch keine bessere energiebezogene Leistung.

Verfolgen Sie ausgewählte EnPI-Werte von der Auswertung über die Berechnungsformel bis zum ursprünglichen Messwert zurück. Dokumentieren Sie für jede daraus abgeleitete Auditfeststellung die Anforderung, den objektiven Nachweis und das Ergebnis. Nur mit rückverfolgbaren Daten lässt sich eine Auditfeststellung belastbar begründen.

Sind Unterlagen und Daten plausibel, folgt das Audit vor Ort.

Schritt 3: Audit durchführen und Feststellungen berichten

Eröffnungsbesprechung abhalten und Anlagenbetrieb prüfen

Bestätigen Sie zu Beginn Auditziele, Umfang und Kriterien. Gleichen Sie außerdem die Aufzeichnungen ab, die für die Stichprobe relevant sind. Kombinieren Sie Interviews und Vor-Ort-Begehungen mit Dokumentenprüfung und Datenanalyse. Entscheidend ist nicht nur, was schriftlich vorgegeben ist, sondern auch, was im Betrieb umgesetzt wird.

Prüfen Sie anschließend die ausgewählten SEUs vor Ort – von der Betriebsanweisung bis zur Umsetzung an der Anlage. So beurteilen Sie, ob das Energiemanagementsystem im laufenden Betrieb wirkt. Kontrollieren Sie Regelparameter, Sensorprüfungen und die Einbindung in die Gebäudeautomation. Lassen Sie das Bedienpersonal erläutern, welche Eingriffe freigegeben sind und welche Schulung zu den Steuerungsparametern erfolgt ist. Vergleichen Sie die Aussagen mit dem Anlagenzustand und den Betriebsdaten. Fotos können den Ist-Zustand belegen. Nutzen Sie diese Beobachtungen für die anschließenden Auditfragen.

Auditfragen stellen und Nachweise festhalten

Fragen Sie gezielt: Wie werden Messwerte erfasst, EnPIs bewertet und SEUs gesteuert? Lassen Sie sich die Antworten direkt am jeweiligen System und anhand der Aufzeichnungen zeigen. Halten Sie Dokumente, Zeiträume und Beobachtungen im Interviewprotokoll fest, statt Aussagen ungeprüft zu übernehmen.

Unterscheiden Sie klar zwischen Konformität, Beobachtung und Nichtkonformität. Für eine Nichtkonformität muss eine konkrete Anforderung verfehlt sein. Bei einem Verbesserungspotenzial ist das nicht erforderlich. Ordnen Sie jeder Feststellung das Prüfkriterium und den zugehörigen Beleg zu. Wo Nachweise fehlen, dürfen keine Vermutungen an ihre Stelle treten. Die bewerteten Feststellungen fließen in den Auditbericht ein.

Feststellungen besprechen und Auditbericht erstellen

Erläutern Sie die Feststellungen in der Abschlussbesprechung und klären Sie sachliche Missverständnisse. Vereinbaren Sie, welche Schritte als Nächstes anstehen und wer dafür verantwortlich ist. Der Bericht enthält Auditumfang, Kriterien, geprüfte Nachweise, Feststellungen und Konformitätsbewertung.

Die dokumentierten Feststellungen dienen als Grundlage für die Nachverfolgung. Im nächsten Schritt folgen die Korrekturmaßnahmen und die Prüfung ihrer Wirksamkeit.

Schritt 4: Korrekturmaßnahmen prüfen und Auditnachweise aufbewahren

Nach der Abschlussbesprechung bearbeiten Sie die offenen Feststellungen. Mit dem Bericht beginnt die Nachverfolgung: Sie beheben Abweichungen und belegen, dass die Maßnahmen wirken. Dokumentieren Sie dafür zu jeder Feststellung die Ursache, die Maßnahme und den Wirksamkeitsnachweis.

Korrekturmaßnahmen zuweisen und Wirksamkeit prüfen

Lassen Sie zunächst die Ursachen der Nichtkonformität analysieren. Legen Sie darauf aufbauend passende Korrekturmaßnahmen fest.

Feld Inhalt
Feststellung Nichtkonformität und zugehöriger Nachweis
Ursache Ergebnis der Ursachenanalyse
Maßnahme Korrekturmaßnahme und Vorgehen gegen die Ursache
Verantwortung Zuständige Person
Frist Umsetzungstermin
Wirksamkeitsnachweis Prüfmethode, Ergebnis und Ablageort des Belegs
Status Offen oder geschlossen

Eine umgesetzte Maßnahme ist noch kein Beleg für ihre Wirksamkeit. Prüfen und dokumentieren Sie diese separat, bevor Sie die Feststellung schließen. Nutzen Sie dafür Aufzeichnungen, Interviews, Beobachtungen oder Daten. Bei Bedarf führen Sie ein Nachaudit durch. Für Energieeinsparungen zählen Vorher-nachher-Messungen und Zählerdaten – keine Schätzungen.

Archivieren Sie die Unterlagen erst nach dieser Prüfung vollständig.

Managementbewertung aktualisieren und Nachweise aufbewahren

Nehmen Sie wiederkehrende Feststellungen, EnPI-Trends und offene Maßnahmen in die Managementbewertung auf. Archivieren Sie das Auditprogramm, den Auditplan, die Checkliste und den Bericht zentral. Dazu gehören auch sämtliche Feststellungs-, Maßnahmen- und Wirksamkeitsnachweise.

Legen Sie für jede Dokumentart klare Regeln zur Versionierung und Aufbewahrung fest. Änderungen müssen mit Datum nachvollziehbar sein. Damit lässt sich jede Feststellung vom Bericht bis zum Wirksamkeitsnachweis verfolgen.

Abschlussprüfung und Unterstützung durch PONE Solutions

Prüfen Sie, ob alle Feststellungen vollständig dokumentiert sind und für die Nachverfolgung jeweils eine zuständige Person benannt ist. PONE Solutions unterstützt Sie bei Energiedaten, internen Audits, auditfester Dokumentation und der Nachverfolgung von Korrekturmaßnahmen.

FAQs

Wie oft muss ich ein internes ISO-50001-Audit durchführen?

Die ISO 50001 legt keine feste Audithäufigkeit fest. Interne Audits müssen aber in geplanten Abständen stattfinden. Dabei wird geprüft, ob das Energiemanagementsystem die Norm erfüllt und wirksam angewendet wird. In der Praxis haben sich jährliche Auditzyklen etabliert, die den kontinuierlichen Verbesserungsprozess unterstützen.

Für einen effizienten und planbaren Auditablauf hilft eine systematische Vorbereitung. Dazu gehören die energetische Bewertung, die Prüfung der Energiekennzahlen (EnPIs) und eine nachvollziehbare Dokumentation der Maßnahmen.

Wie sichere ich die Unabhängigkeit der Auditoren in kleinen Teams?

Trennen Sie operative Verantwortung und Prüftätigkeit klar voneinander. Setzen Sie dafür möglichst qualifizierte Mitarbeiter aus anderen Unternehmensbereichen ein, die nicht direkt am operativen Energiemanagement beteiligt sind. Alternativ können externe Fachkräfte die Prüfung übernehmen.

Halten Sie im administrativen Anhang Ihres Auditberichts transparent fest, welche Qualifikationen die Auditoren mitbringen und welche Prüfmethoden sie angewandt haben. So können externe Zertifizierer die Unabhängigkeit der Prüfung nachvollziehen.

Wie lange muss ich Auditnachweise aufbewahren?

Für die revisionssichere Dokumentation Ihres Energiemanagementsystems nach ISO 50001 sollten Sie alle Unterlagen, Berechnungen und Maßnahmennachweise mindestens 10 Jahre aufbewahren. Damit können Auditoren die technischen Grundlagen, Wirtschaftlichkeitsbewertungen und tatsächlich erzielten Einsparungen nachvollziehen.

Bei bestimmten Investitionsnachweisen im laufenden Monitoring können kürzere Fristen von mindestens 18 Monaten gelten. Für die Gesamtdokumentation bleibt die zehnjährige Aufbewahrung jedoch der Standard, damit sie langfristig prüfbar ist.

Verwandte Blogbeiträge

ISO 50001 im eigenen Unternehmen umsetzen?

Wir klären in einem kurzen Gespräch, was für Sie gilt, was ein Energiemanagementsystem bei Ihnen konkret bedeutet und wie der Weg zur Zertifizierung aussieht.

Kostenloses Erstgespräch vereinbaren

Auch interessant

EnEfG: Wann ist ein Energiemanagementsystem Pflicht?
Energiemanagement

EnEfG: Wann ist ein Energiemanagementsystem Pflicht?

Ob ein Energiemanagementsystem Pflicht ist, prüfe ich zuerst am Verbrauch: Nach der im Artikel genannten Rechtslage benötigen Unternehmen bei mehr als 23,6 GWh im Dreijahresdurchschnitt ISO 50001 oder EMAS. Dafür zählen alle Verbräuche der kleinsten rechtlich selbstständigen Einheit – nicht nur einzelne Standorte.

8 Min Lesezeit

ISO 50001: Kosten und Aufwand für Unternehmen planen
Energiemanagement

ISO 50001: Kosten und Aufwand für Unternehmen planen

Für ISO 50001 plane ich meist 6 bis 12 Monate ein – und nicht nur die Auditgebühren. Ich rechne interne Arbeitszeit, Beratung, Schulungen, Messtechnik und Software getrennt. Dazu kommen die Systempflege, jährliche Überwachungsaudits und die Rezertifizierung vor Ablauf des dreijährigen Zertifikats.

10 Min Lesezeit

ISO 50001: Welche Schulungen brauchen Mitarbeitende?
Energiemanagement

ISO 50001: Welche Schulungen brauchen Mitarbeitende?

Ein jährlicher ISO-50001-Kurs für alle ist keine Pflicht. Ich setze stattdessen bei den Aufgaben an: Alle Mitarbeitenden brauchen ein Grundverständnis des Energiemanagements. Wer die energiebezogene Leistung beeinflusst, muss zusätzlich das nötige Wissen und Können nachweisen.

6 Min Lesezeit
